1、機組到用戶處的貨運檢查:
機組在運抵合同規定的交貨地點后,應要求用戶組織有關人員進行開箱檢查驗收。
①檢查下列隨機文件是否齊全。
а、合格證b、使用說明書c、保修單d、裝箱單
②根據以上文件核對設備型號、規格及附件。
③查機組有無損壞,零部件是否齊全。
④設備充填的制冷劑有無泄漏。
⑤經過以上驗收發現損壞或有疑問,請及時向本公司或辦事處說明,以便進行妥善處理。
注意:設備開箱檢查完畢,應采取保護措施,不宜過早或任意拆除包裝,以免設備受損!
2、機組的搬運:

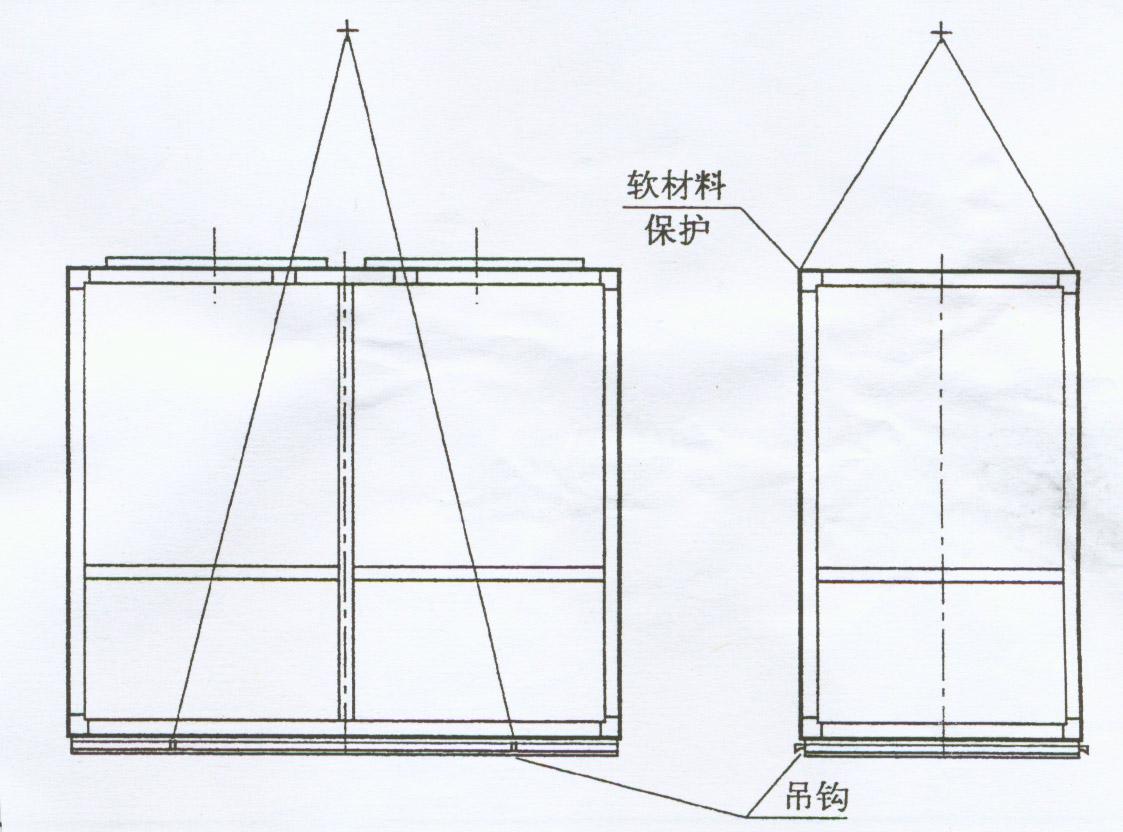

為便于搬運,用戶應使用叉車或吊車。使用吊車時,應當有合適的隔離物來保護機組的頂部和側面板(見圖)。搬運過程中,機組應保持水平狀態,避免因魯莽操作而損壞機組。
3、機組的拆卸
把機組放在所需位置后,割斷包裝帶,除去外層板條箱。擰掉固定螺栓,把木底托從機組底部移出。
4、機組的安裝位置選擇
風冷熱泵系列機組可安裝在戶外地面、屋頂和其它適合的位置。同時,應考慮以下因素:
1)安裝位置水平,并能支撐機組的重量。
2)機組四周和上部應留出足夠的空間,以利于空氣流通和設備維修。
3)請勿將機組安裝在落葉、昆蟲或其它沾染物容易聚集的地方,以防阻塞表冷器。
4)機組安裝時,應調整好表冷器的方位,盡量避免受到陽光的直射。
5)熱泵機組四周應設排水溝,以排出除霜冷凝水。
5、基礎參考位置:

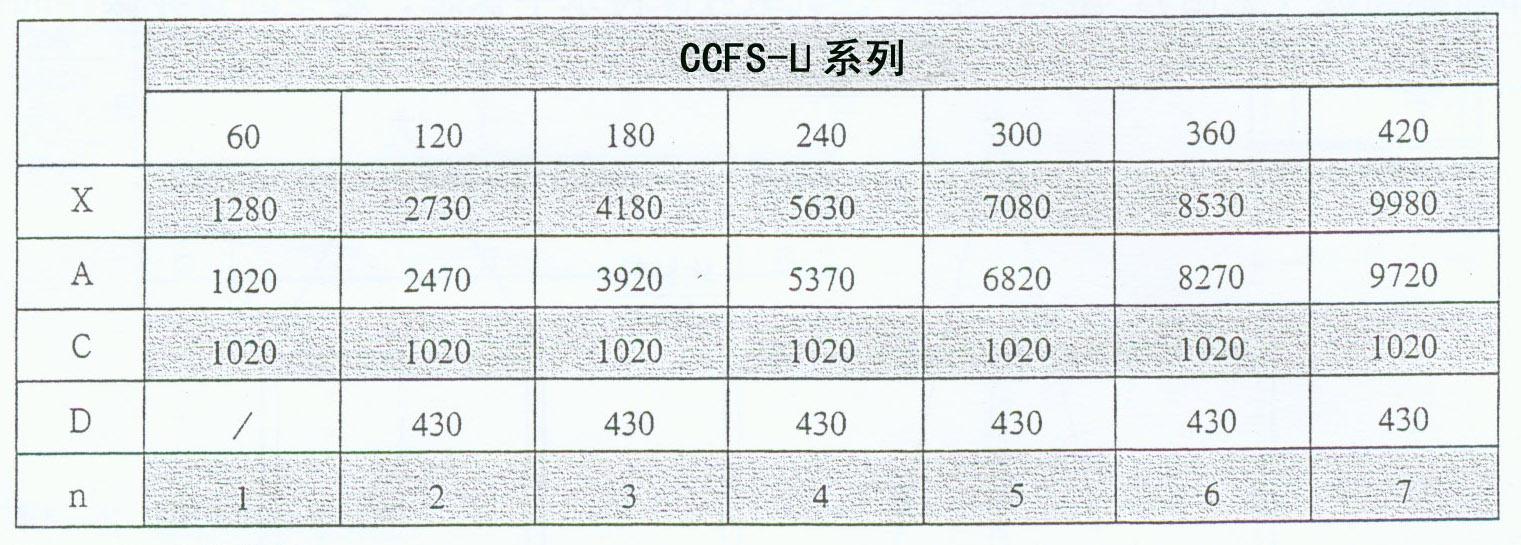

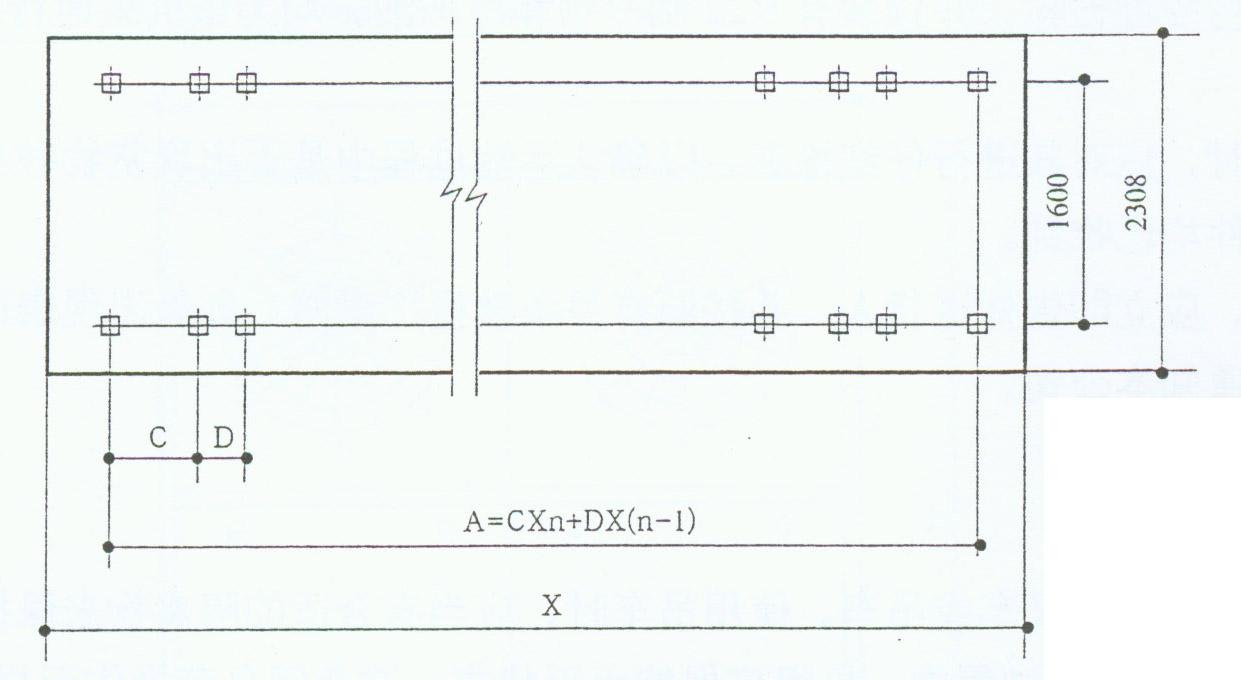

CCFS-U系列或LSQW(R)F系列:
1)基礎可為混凝土結構也可為槽鋼架,基礎表面平整。
2)機組與基礎間加10-20mm橡膠減震墊。
3)基礎設計可按機組靜重量設計。
4)機組用φ16地腳螺栓固定。
5)機組周圍應留出1.5米以上空間,以利于空氣流通和設備維護。
6)機組上方應保留2.0-2.5米以上空間,避免空氣的短路形象發生。
注:n為組合模塊數
6、典型接線和管路連接:

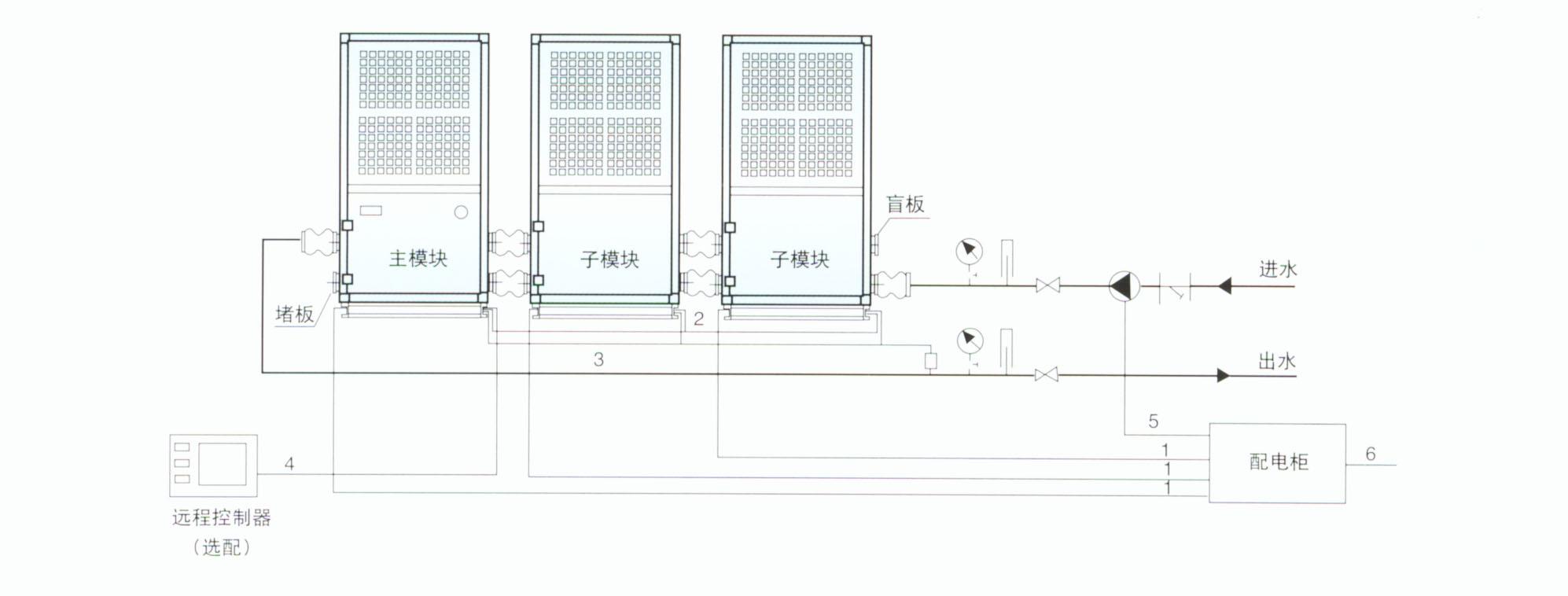

◆方式一:

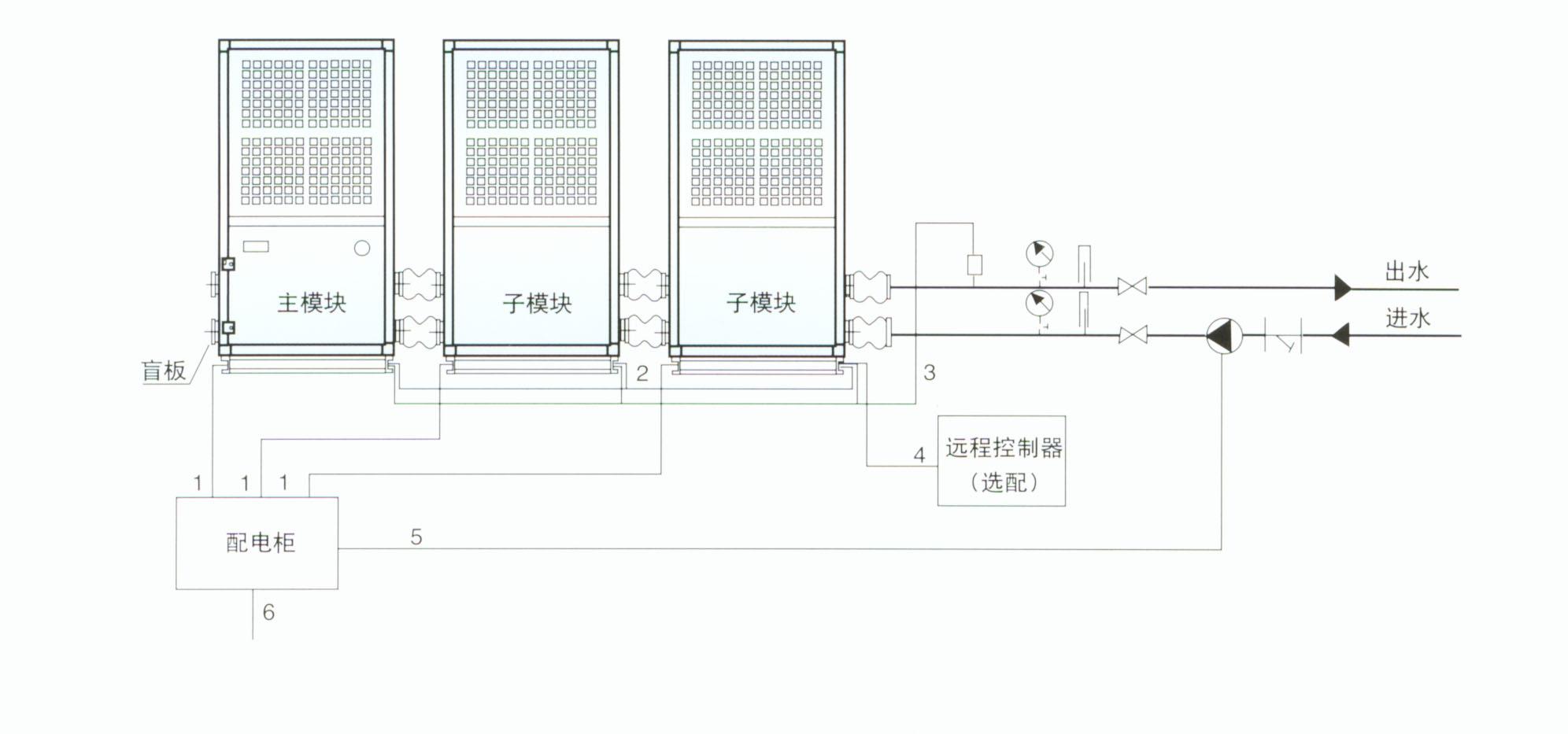

方式二:

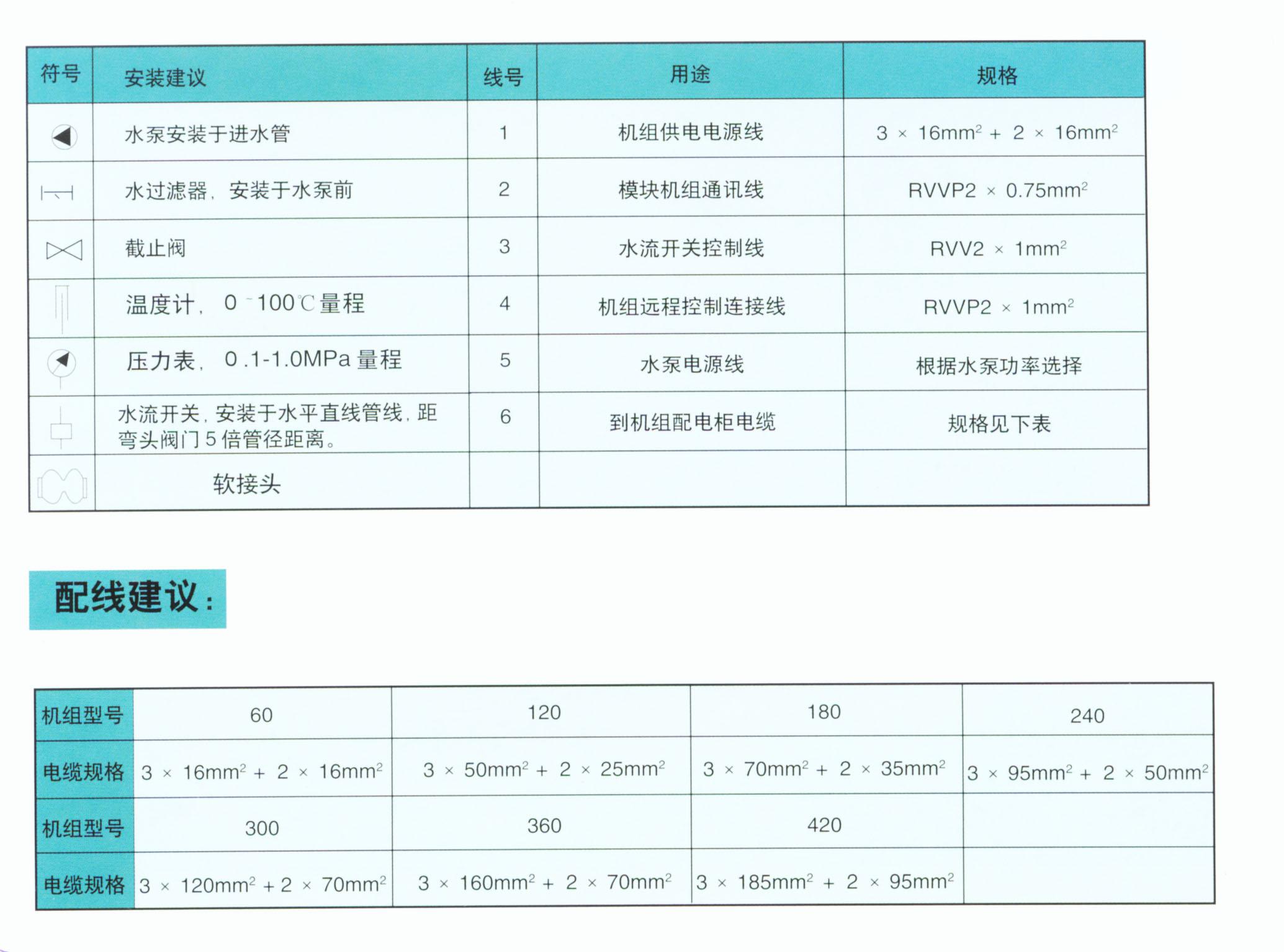

7、風冷模塊式機組安裝注意事項:
1)供水系統在設計和施工時必須注意以下方面:
①供水系統必須選配流量和壓力合適的水泵,以確保機組實際供水量與機組要求水量相差不超過20%。
②機組的進水管路前必須加裝水過濾器,并選擇40目以上的過濾網。
③水系統上必須加裝膨脹式水箱,以適應供水系統因氣溫變化而造成的水量變動。
④水系統上必須加裝水流開關,以避免水流量不足對機組造成損壞。
⑤排氣閥門必須設在水系統的點。
⑥在水系統點安裝合適的排水塞或閥門。
⑦水管必須保溫,以防止熱量散失和冷凝水形成。
⑧注水前,確保管道中不會有沙粒、石子、生銹的鐵屑、脫落的焊渣或其他雜質,以免損壞熱交換器。沖洗供水系統時,建議旁通機組。
2)電氣配線時應當注意以下事項:
①機組的配線只是指機組的供電電源線和通訊控制線。
②機組自己帶的電氣箱內的控制配線已經在出廠前接好,用戶千萬不要改動。http://www.4557315.com
